摘要:专业团队进场的第一件事不是砸墙,而是验收房屋现状、做好成品保护。保护不到位,不允许开工。这一篇逐项讲清房屋验收、成品保护、拆除作业和安全文明施工的标准。
正文:
很多人以为装修第一步是砸墙、是水电。实际上,专业团队进场的第一件事是:验收房屋现状,做好成品保护。保护不到位,不允许开工。
一、进场前房屋验收
进场施工前,工长逐项排查房屋现状并记录留档:
墙面抹灰层:空鼓锤逐面检查是否空鼓,发现空鼓做好标记,进场后优先修补
入户门:有无磕碰及划痕,关闭是否严密,门锁开关是否顺畅
窗户:有无破损及划痕,关闭是否严密,合页开关是否顺畅
水电燃气表:检查水表、电表、燃气表有无明显损坏,数据记录留档
弱电系统:检查网络、电视、电话等弱电线路是否已入户
暖气、给排水:排水是否通畅,暖气管压力是否正常
承重墙:逐一确认承重结构并醒目标记,拆除工程严禁拆除承重墙
拆改阳台:不破坏外墙结构;如确需改动,须向物业报备并获得批准
墙体裂缝渗水:逐面检查有无裂缝和渗水痕迹,发现问题标记并优先处理
二、成品保护
房屋验收完成后,对不需要施工的部位逐项保护:
入户门:使用专用保护膜全方位保护门扇、门框
公共区域:入户门口地面、墙面使用专用保护膜或石膏板保护,边角用护角做防撞处理
玻璃窗:粘贴专用装修保护窗贴,窗框使用无痕胶带保护
燃气表:使用保护膜包裹保护,防止粉尘侵入和意外碰撞
暖气分水器:使用专用保护罩保护

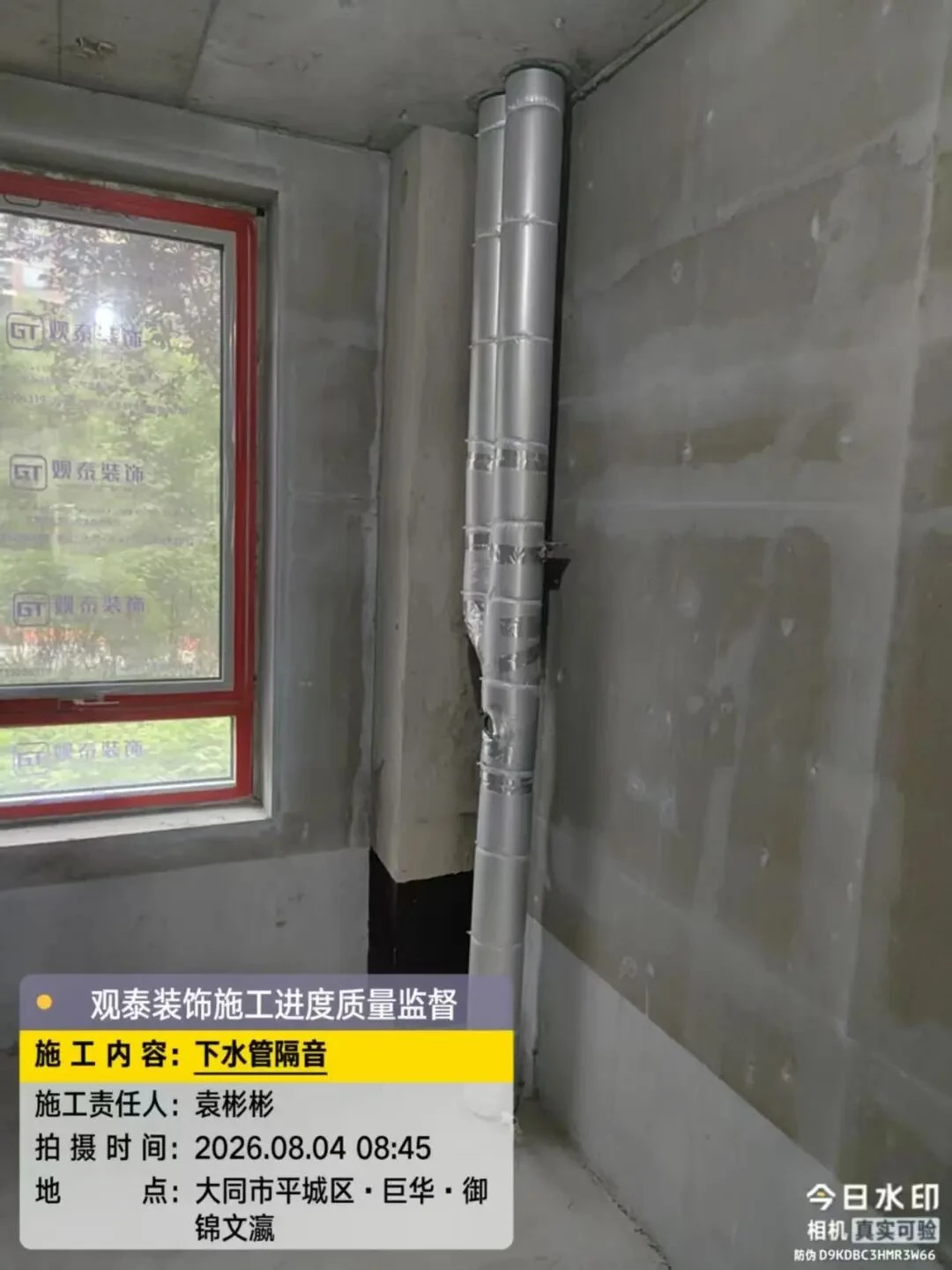

下水管道:使用专用阻尼片、隔音棉包裹保护,兼具防护与隔音功能
下水口:厨房、卫生间、阳台所有下水口使用专用盖板封堵保护
三、拆除作业
涉及户型调整的拆除工程,按以下标准执行:

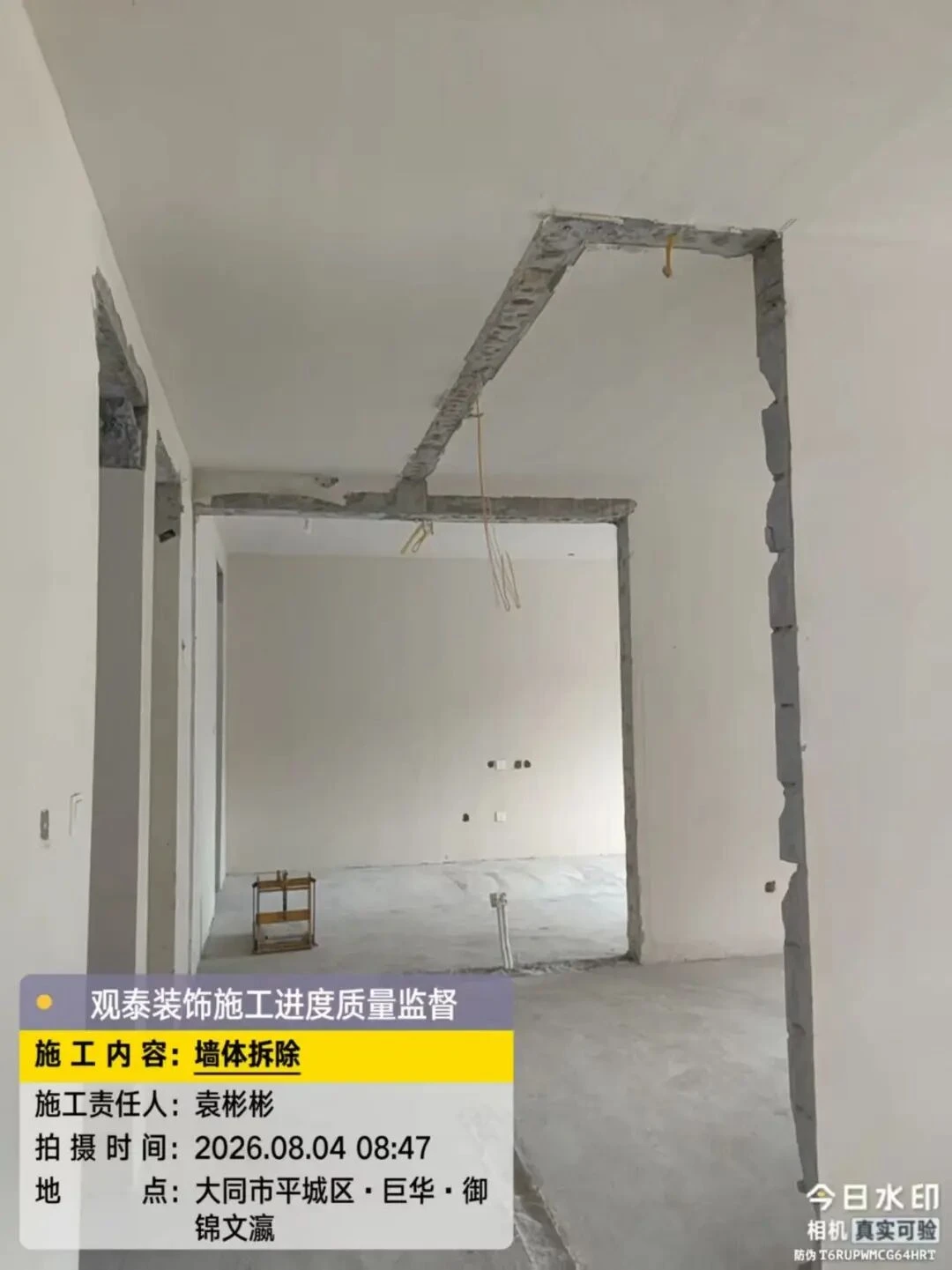

拆除干净利落,不得对承重墙体及楼板产生不良影响
拆除后垃圾清理干净,房间内部、楼梯间及电梯门口务必清理干净
拆除施工遵循从上到下的顺序,拆除区域涉及的水路、电路必须在作业前全部切断,并在配电箱和水阀处挂警示标识。
四、安全文明施工

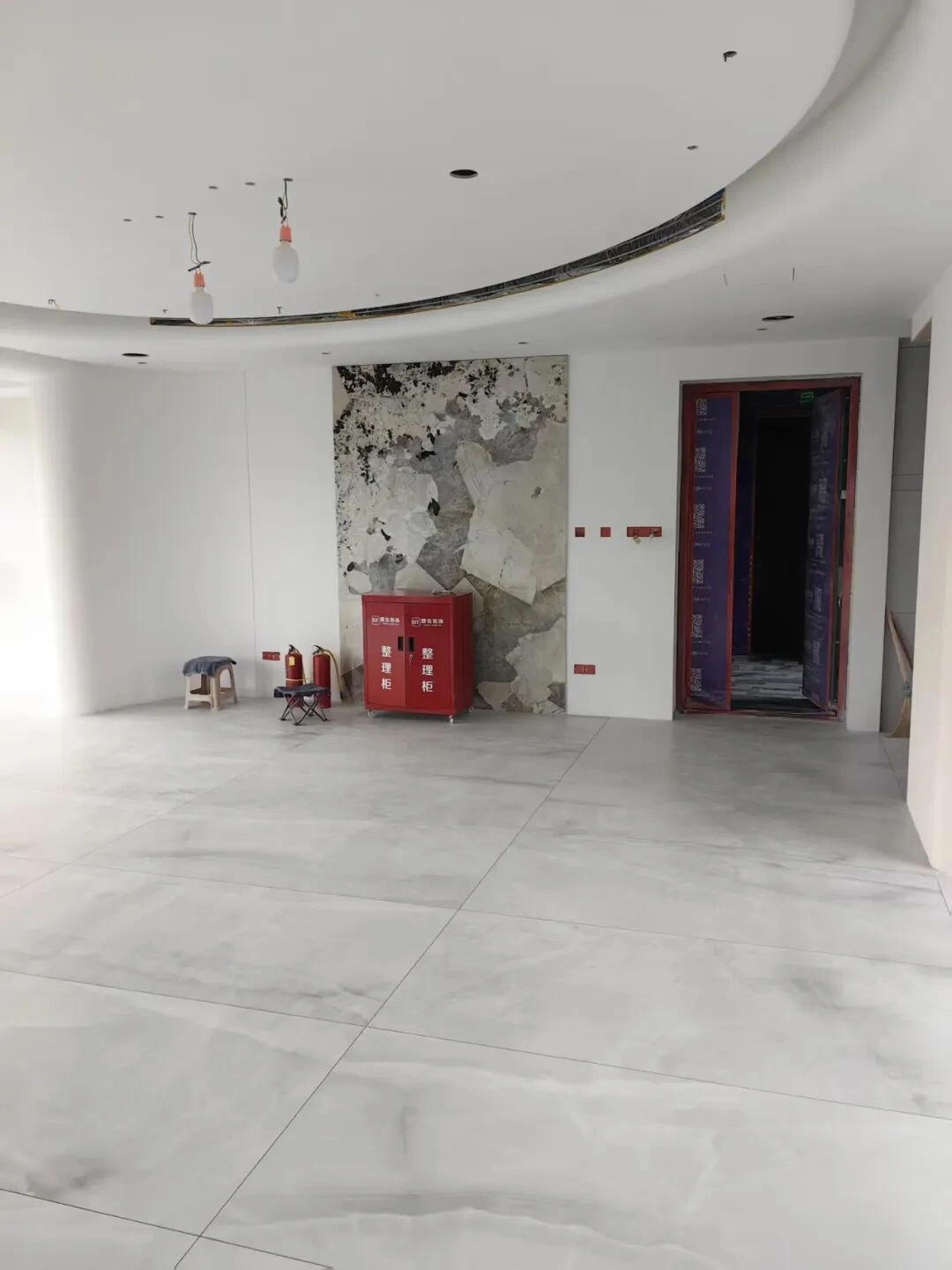

消防配备:施工现场至少配备2个4kg干粉灭火器,确保可正常使用且在有效期内
临时用电:配置带漏电保护装置的临时配电箱,所有临时用电经漏电保护器,严禁私拉乱接
日常安全:节约用水用电,每日离场关门关窗、断水断电,警示标识贴置醒目位置

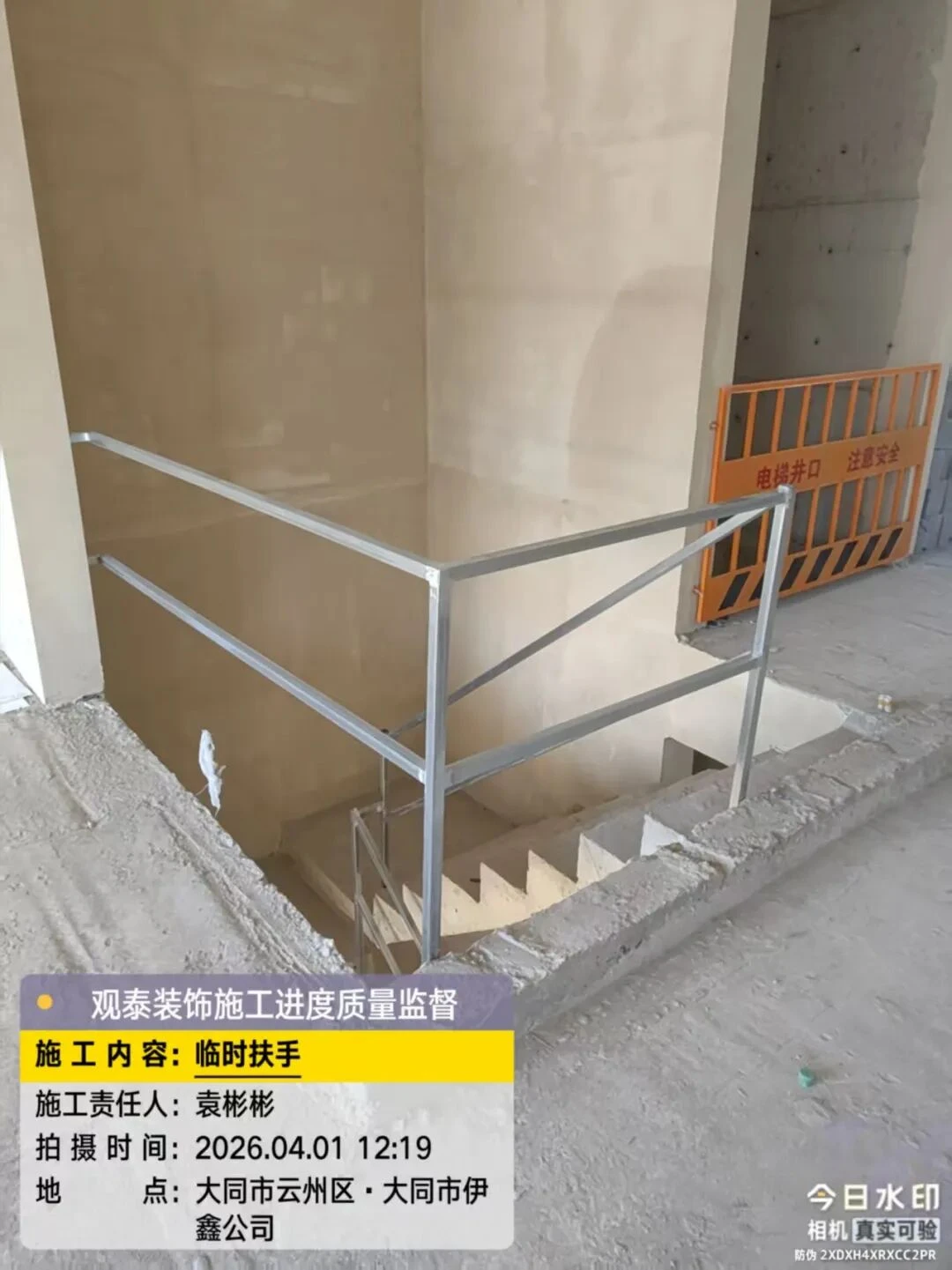

高处安全:楼梯、挑空区域安装临时扶手加固或搭建脚手架,高空作业区域设警示标识
文明施工物品:配备钥匙盒、临时马桶、卫生间门帘、工地文件档案袋、扫把等卫生工具
验收标准
原房屋交接(9项):
1. 墙面抹灰层空鼓锤检查
2. 入户门无磕碰划痕、关闭严密、门锁顺畅
3. 窗户无破损划痕、关闭严密、合页顺畅
4. 水电燃气表无明显损坏
5. 弱电系统已入户
6. 排水通畅、暖气管压力正常
7. 承重墙确认,严禁拆除
8. 阳台拆改不破坏外墙,需改动须向物业报备
9. 墙体无裂缝、无渗水
成品保护(7项):
10. 入户门专用保护膜保护
11. 公共区域保护膜或石膏板保护,边角护角
12. 玻璃窗专用保护窗贴,窗框无痕胶带
13. 燃气表保护膜保护
14. 暖气分水器专用保护罩保护
15. 下水管道阻尼片 隔音棉保护
16. 下水口专用盖板保护
拆除作业(2项):
17. 拆除干净利落,不影响承重墙体及楼板
18. 垃圾清理干净,房间内部、楼梯间及电梯门口清理干净
安全文明施工(5项):
19. 至少2个4kg干粉灭火器,正常可用且在有效期内
20. 带漏电保护装置的临时配电箱
21. 节水节电,离场关门关窗断水断电,标识醒目
22. 楼梯挑空区域临时扶手或脚手架
23. 钥匙盒、临时马桶、卫生间门帘、档案袋、卫生工具
质保承诺
· 水电防水隐蔽工程:五年质保
· 其他基础工程:两年质保
写在最后
成品保护没有多高超的技术含量,但它考验的是责任心。愿不愿意在开工前把保护做到位,愿不愿意在每天收工后多检查一遍——这些别人看不见的地方,恰恰是一支施工队伍的成色。
做好保护,再谈施工。守住规矩,再讲效率。
二、观泰水电工艺全解析|装修的“血管和神经”一旦出错,砸墙都来不及
摘要:水电工程是装修中最关键的隐蔽工程,一旦封墙就再也看不见了。观泰全案美学空间严格按照公司验收标准和国家住宅装饰装修规范施工,带你走进水电施工现场,看看真正的高品质水电工艺长什么样。
正文:
有人说,装修就像给一个人做"从内到外"的改造。如果说瓷砖、吊顶、柜体是"皮肤和衣服",那水电就是"血管和神经"——它藏在墙里、埋在地面下、走在吊顶中,你看不到它,但你每天的生活都离不开它。
洗脸的水干不干净、下水道堵不堵、插座够不够用、网络信号好不好,这些决定你住得舒不舒服的事情,全部取决于水电工程。
更要命的是——水电一旦封槽、封墙、吊顶盖上去,你就再也看不见它了。出了问题,那就是砸砖、拆墙、掀吊顶。所以,水电这个环节,必须一次做对,没有返工的机会。
观泰空间施工品质保障分为六大工种、九大系统、139个验收节点。今天,观泰带你走进我们的施工现场,把水电工艺这件事给你讲透。
一、给水工艺
给水管走顶
给水主路优先走吊顶,不走地面。水管走地面一旦漏水,水会顺着楼板渗透到楼下,等发现时往往已经造成损失。走顶的话,万一有渗漏,能第一时间从吊顶发现,关闭阀门即可检修。
水管固定:25mm水管吊卡间距≤600mm/档,弯头、三通150mm范围内须有固定点;管槽内水管同样使用管卡固定。
冷热水管排布
冷热水管平行间距不小于100mm,左热右冷。间距过近会导致冷水管外壁结露,长期下来墙面受潮发霉。
淋浴/浴缸/洗手盆出水定位
淋浴区冷热水管口中心间距150mm(允许误差±5mm),两管中心平齐、高度一致,左热右冷。
各点位离地高度标准:
• 淋浴:900–1100mm
• 浴缸:650–750mm(参考浴缸安装说明书)
• 洗手盆:450–600mm
具体以设计需求为准。
水电交汇处理

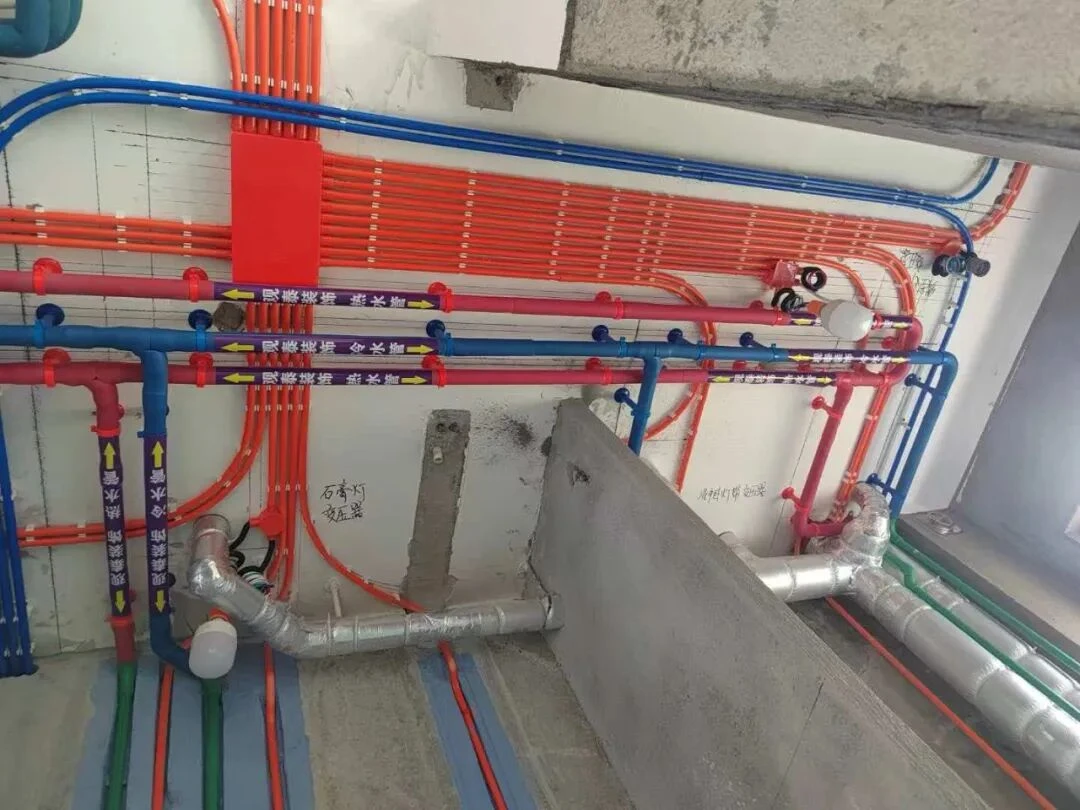

水管与电管如顶部同时铺设,电管在上、水管在下,预留间隙。水管安装口需与插座及开关保持安全距离。
热熔连接
PPR管道采用热熔连接,管材与管件在260℃高温下熔接,冷却后融为一体。温度不够会熔接不牢,温度过高会导致管材内壁缩径影响水流量,因此温度和推送时间必须严格把控。
打压测试

水路施工完成后进行打压测试:将管内压力升至0.8–1.0MPa(约8–10kg/cm²),静压保压30分钟,压力回落不超过0.05MPa为合格。打压测试邀请业主到场见证,全程录像存档。
给水点位安全距离
• 供水位与热水器间距≤500mm(参考热水器安装高度要求);
• 出水口下方不得设置插座;
• 水龙头与插座空间允许时间距≥500mm,插座高于水龙头且错位;
• 阀门、水表安装位置便于更换、维修和读数。
二、排水工艺
马桶排水管坑距
马桶排水管中心距墙完成面间距通常为440mm,确保马桶安装位置准确。
排水坡度
排水管管路坡度不小于1%,保证排水顺畅、不积水。
排水连接与灌水试验
排水管连接牢固,完工后做灌水试验,排水顺畅无渗漏为合格。
墙排水口密封
90度垂直墙排水口密封严实,防止反臭。
临时封口
施工期间所有排水管口使用专用盖帽封口,避免水泥砂浆、碎屑等杂物进入造成堵塞。
三、电路工艺

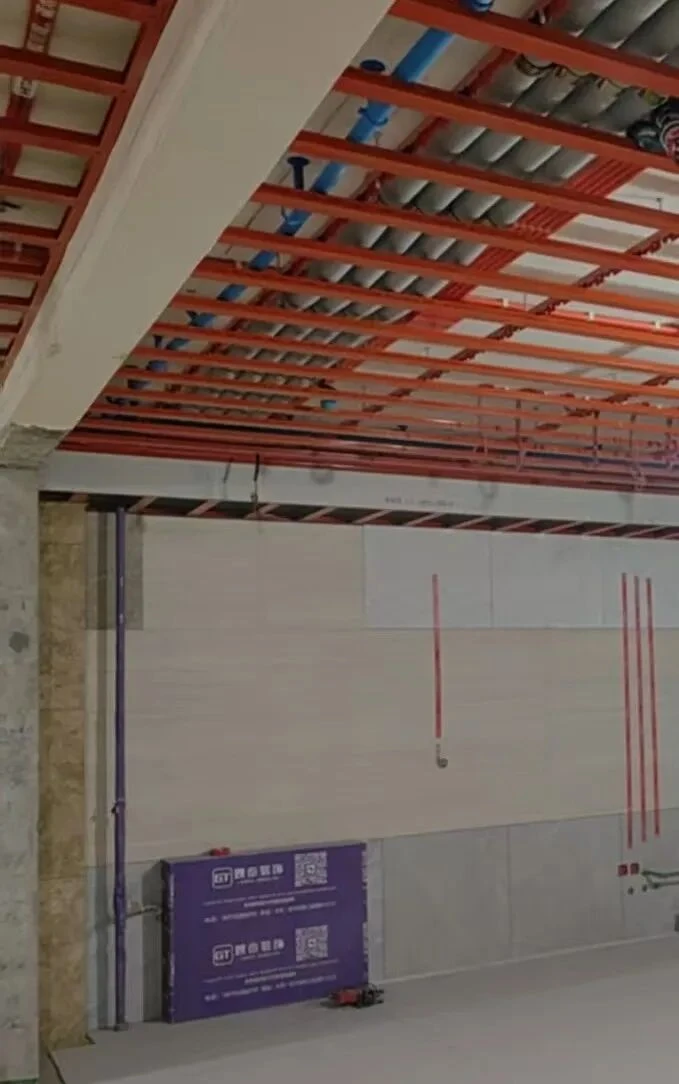

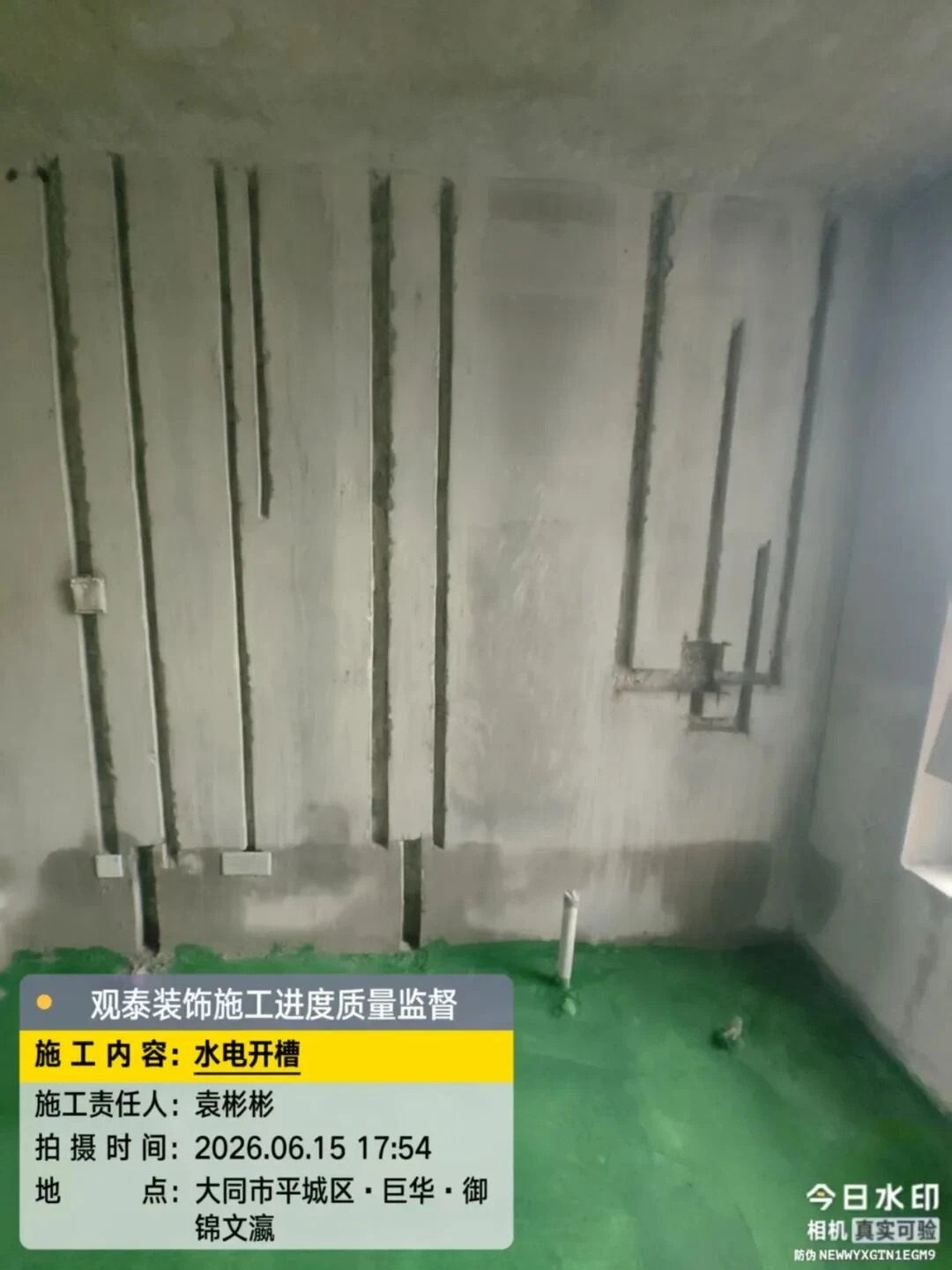

全屋换线
所有电路管线全部重新铺设,不沿用开发商原有线路。从配电箱到每一个开关、插座,全部使用全新线材和线管,从根本上杜绝老旧线路的安全隐患。
开槽规范
先弹线后开槽,开槽边缘整齐。严禁切断结构钢筋,不影响建筑结构安全。墙体横向开槽长度≤500mm(三七墙空心砖除外)。
配电箱
• 配电箱底边缘距地高度≥1600mm,方便操作且避免儿童误触;
• 箱内接线整齐、接线正确,无绞接现象,导线不应有接头,整齐有序。
专线回路与线径
• 每个卫生间单独走4mm²专线;
• 厨房走两路4mm²专线,缓解用电压力;
• 冰箱单独走专线,全屋断电时冰箱仍可运行;
• 线径标准:照明、普插2.5mm²,厨房插座、空调插座4mm²,大功率设备6mm²;
• 同一回路的火线、零线、接地线线径应一致。
客餐厅主灯居中
客餐厅主灯位置需居中安装。

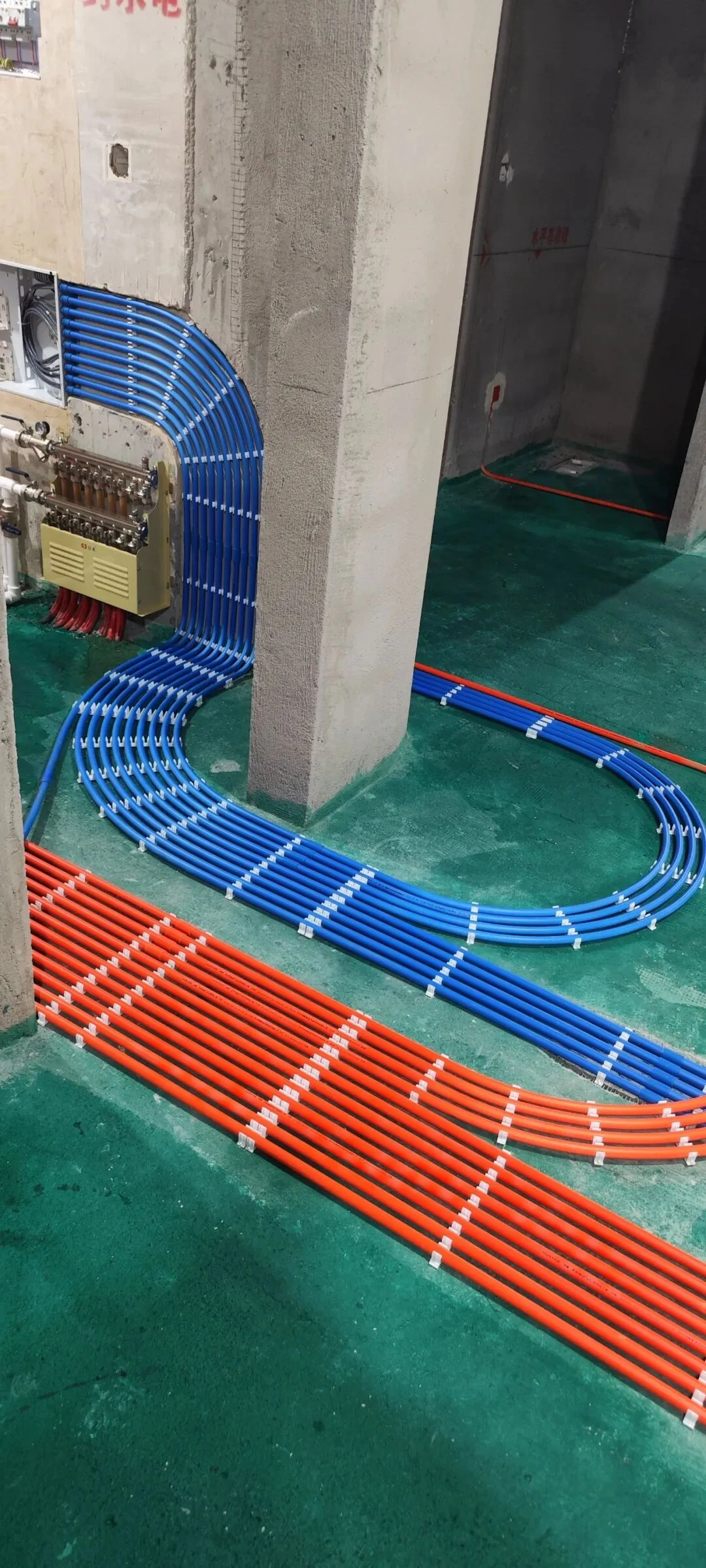

线管布设
• 管内导线总横截面积不超过管内径截面积的40%,管内不得有接头;
• 套管、黄腊管、波纹管等附件正确施用;
• 线路分支使用分线盒,分线盒到电器的线路套绝缘软管;
• 线管与底盒之间使用专用锁母连接牢固;
• 专用管卡固定:直向段800–1000mm/档,转角处两侧150–200mm设固定点,横平竖直;
• 线管转弯采用大弧度弯(弯曲半径不小于管径的6倍),不使用90度直角弯头,保证穿线顺畅、后期可换线。
线头处理
所有线头接线处环绕6匝,并用绝缘胶布包裹严实。
底盒与面板
• 开关底盒下边缘离地1400mm(上下浮动不超100mm),全房统一高度;底盒内增加零线,为后期安装智能开关预留;
• 插座并排底盒方正平齐,高低误差≤2mm;
• 接线底盒使用专用防尘盖保护;
• 底盒内提前并线,防止封堵影响其他点位。

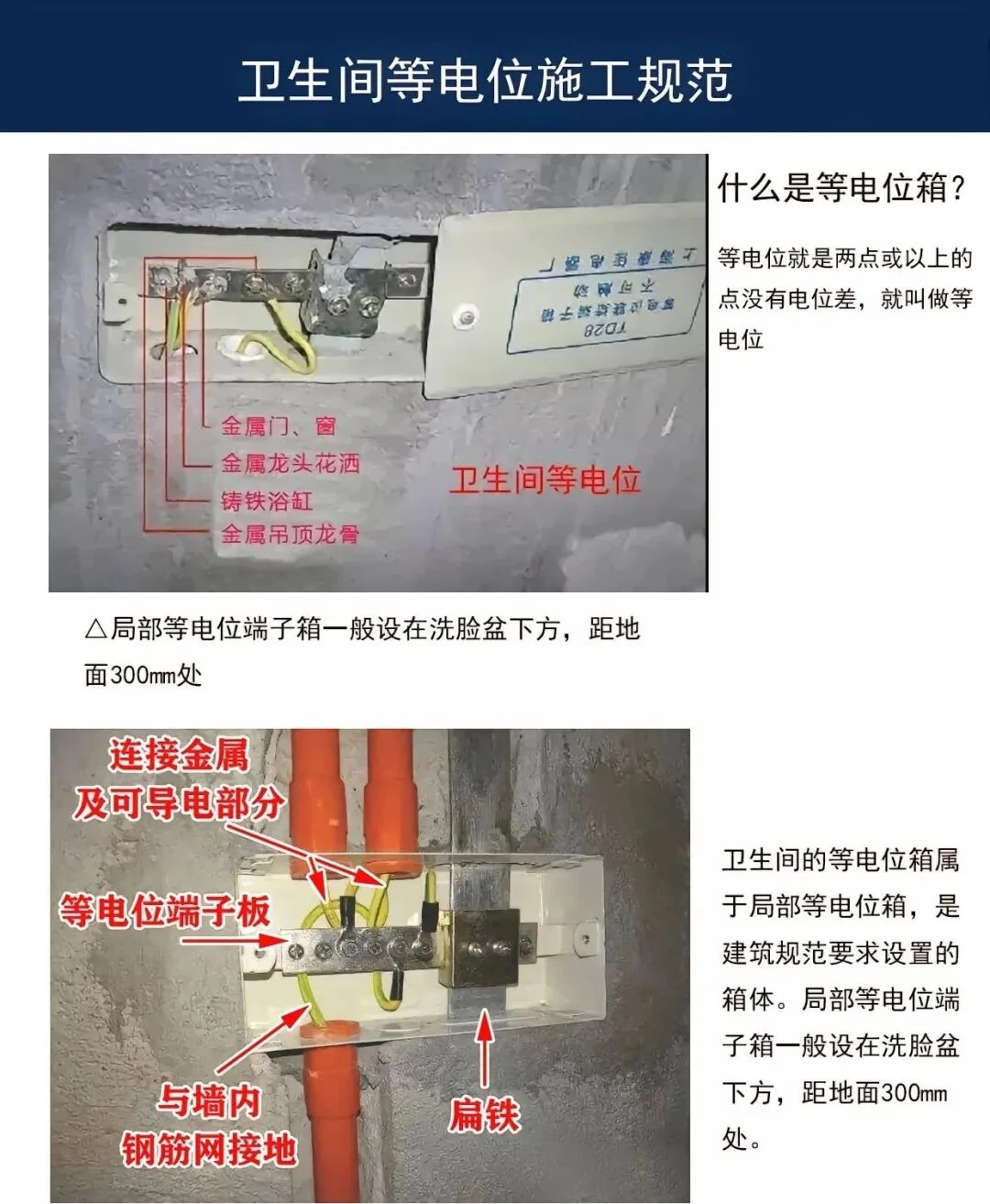

等电位联结
卫生间做等电位联结,联接热水口,杜绝电压差导致的安全隐患。
潮湿区域禁令
卫生间、阳台等有地漏的潮湿区域,地面严禁布置电路。
导线颜色区分
火线、零线、接地导线均使用不同颜色,便于识别和后期维修。
强弱电分离
强电(220V电源线)与弱电(网线、电视线、智能控制线等)分管分槽敷设,平行间距不小于500mm,避免强电电磁场干扰弱电信号。
网线标准
全线采用超六类屏蔽网线,为智能家居和高速网络预留充足带宽。
写在最后
水电是装修中最容易被忽视、却又最重要的环节。它藏在墙里、埋在地下,完工后被瓷砖、吊顶、柜体遮得严严实实。但正是这些"看不见的东西",决定了你未来10年、20年的居住安全和生活品质。
观泰的态度很简单:隐蔽工程不隐蔽。
三、观泰泥瓦工艺全解析|砌墙、防水、贴砖,每一毫米都有标准
摘要:墙砌不正,后面全歪;防水做不好,楼下找上门;砖贴不平,每天看着闹心。观泰全案美学空间严格按照公司验收标准和国家住宅装饰装修规范施工,从新建墙体、防水涂刷到瓷砖铺贴、空鼓控制,每一道工序都有明确参数。
正文:
装修进行到泥瓦阶段,很多业主会觉得"终于快结束了"。但行内人都知道,泥瓦恰恰是最考验耐心的工种。新墙砌不牢,后期墙面必裂;防水做不好殃及楼下;瓷砖贴不平,每天看着闹心;缝隙留不对,美缝全白费。
这一阶段的每一道工序,都会影响你未来十年甚至更久的居住体验。
观泰空间施工品质保障分为六大工种、九大系统、139个验收节点。今天,观泰把泥瓦工艺从砌墙、防水到贴砖、验收完整讲一遍。
一、施工前准备
技术交底
泥瓦进场前,各区域瓷砖规格和铺贴细节必须明确。业主需在铺砖前7–10天通知商家供货,并在进场前确定具体铺贴方案;地漏、排烟止逆阀需提前备好,淋浴房排水方式、楼梯踏步材质需提前确定。
线管保护
材料及瓷砖进场前,现场水电管线必须做好护坡保护,防止材料搬运和施工过程中压损管线。
地面标高确认
根据木地板厚度确定地面标高线,确保全屋完成面标高统一。
️ 二、新建墙体
空间格局改造中,新建墙体是第一道泥瓦活。墙砌不好,后续的抹灰、乳胶漆、瓷砖都会跟着出问题。
基层衔接
与新建墙体接触的地暖层、旧墙皮必须刨除到位,露出坚实基层,确保新墙体与原有结构牢固衔接,不出现虚接、分层。
砌墙工艺
新墙砌筑采用三种材料分层施工:
• 底部三层:用红砖砌筑底座,加固防潮,防止轻体砖直接接触地面吸潮粉化;
• 中间主体:用轻体砖砌筑,减轻楼体承重,同时具备良好的隔音保温性能;
• 顶部收口:最上层用红砖斜砌压实,斜砌角度让砖体与梁底/楼板紧密顶死,杜绝墙体沉降产生的水平裂缝。
墙体砌筑完成、钢丝网加固后进行抹灰,2米靠尺检查平整度误差≤3mm。
植筋加固
• 每60公分高度植一道钢筋,与原有结构墙体拉结,防止新墙与旧墙接缝处开裂;
• 240mm厚墙体需植双筋;
• 转角处采用齿接加固(错缝咬槎),增强转角整体性。
新墙与旧墙交接处、不同材料交接处,是后期最容易开裂的位置。植筋和钢丝网的作用,就是把两面墙"绑"成一个整体。
️ 三、防水基层与涂刷
基层处理
防水区域地面基层必须做到:
• 平整、干净,无杂物;
• 无空鼓、无起砂;
• 无针孔孔洞、无开裂。
发现问题先修补到位,再进行下一道工序。
防水涂刷
• 阴角、管根、门槛石侧面先涂刷附加层,这些部位是最容易渗漏的薄弱点;
• 采用"十"字纵横涂刷法,第一遍横向、第二遍纵向,确保无遗漏;
• 地面满刷柔性防水涂料,固化后形成有弹性的防水膜,能适应基层轻微变形;
• 墙面采用刚性水泥基防水,与后续瓷砖粘结层兼容性更好;
• 涂膜厚度均匀,无透底、无漏刷。
防水高度
• 普通墙面:涂刷高度≥300mm;

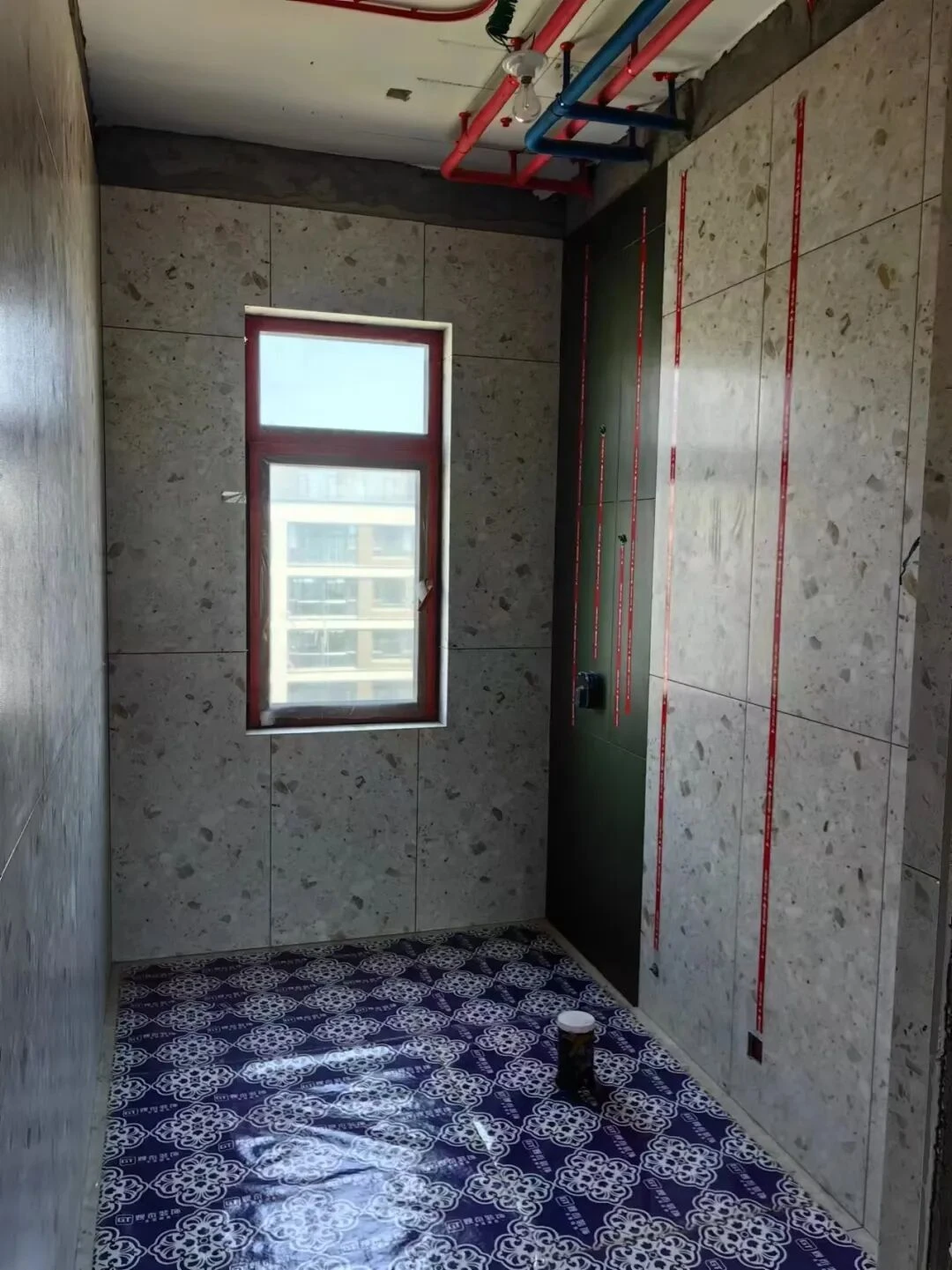

• 淋浴区:涂刷高度≥1800mm。
闭水试验
防水干透后进行闭水试验,蓄水时间不少于24小时,重点检查关联区域——楼下天花板反顶、相邻房间墙角,均无渗漏方为合格。

四、瓷砖铺贴
铺贴工艺
• 地面:采用水泥砂浆干铺工艺,砖面平整、结合牢固;
• 墙面大规格瓷砖(600×1200mm以上):先做砂浆找平,再批刮C2以上标号专用胶泥薄贴,确保满浆率。
控缝与开孔

• 铺贴使用专用控缝"十"字卡,保证缝隙均匀;
• 瓷砖表面开圆孔使用开孔器,严禁手工切割;
• 埋底盒开孔做倒角处理,不得出现开裂、缺棱、掉角;
• 并排底盒之间分布小条,阳角碰角处缝隙均匀,门侧口抹灰平整。
排砖规则
• 常规情况下每面墙不宜有两处以上非整砖;
• 非整砖应布置在隐蔽区域;
• 非整砖宽度不得小于整砖的1/3;
• 最终以经销商给出的排砖图为参考。
墙砖压地砖
潮湿区域(卫生间、厨房、阳台等)采用墙砖压地砖工艺,遵循"大压小、侧压正、墙压地"原则,有效阻挡水从墙地接缝处渗入。
排水细节
• 淋浴区地面做好泛水坡度,放水试验时水应自然汇集到地漏排出,无明显积水(可使用琉璃球测试验证);
• 地漏处采用"回"字形工艺铺贴(边缘地漏除外);
• 潮湿区域过门石应高于潮湿地面5mm以上,防止水外溢;
• 地漏与下水管对接处严密,不得有断层。
出水口与收口
• 两个以上并排的出水口高度一致,误差≤2mm;
• 出水口与瓷砖表面垂直、居中;
• 排气口贴好瓷砖,确保止逆阀贴合到位;
• 厨房下水管用瓷砖包贴,提升墙面整体美观度。
成品清洁与标识

• 铺贴完成后,及时清理瓷砖表面、底盒、暖气分水器、地插内部等位置的水泥砂浆附着物;
• 厨卫所有水电管道位置粘贴无痕标识贴,防止后期安装打孔时破损管路。
木地板区域找平
木地板区域地面如需找平,铺贴800×800mm砖,用2米靠尺检查平整度,允许偏差≤3mm。
五、验收标准
新建墙体验收:
• 与新建墙体接触的地暖层、墙皮刨除到位,新老墙体衔接牢固;
• 底部三层红砖底座、中间轻体砖、顶部红砖斜砌压实;
• 每60公分植一道钢筋(24墙双筋),转角处齿接加固;
• 钢丝网加固后抹灰,2米靠尺平整度误差≤3mm。
防水验收:
• 基层平整干净、无空鼓起砂开裂;
• 阴角/管根/门槛石附加层到位,十字纵横涂刷;
• 地面柔性防水、墙面刚性水泥基防水,涂膜均匀无透底;
• 普通墙防水高度≥300mm,淋浴区≥1800mm;
• 闭水试验≥24小时,楼下反顶及相邻墙角无渗漏。
瓷砖铺贴验收:
• 空鼓率:主要通道不得空鼓;其他区域单砖空鼓面积≤5%,空鼓砖数量≤总铺贴数量的5%;
• 表面平整度:2米靠尺检测范围内误差≤3mm;
• 瓷砖接缝高低差≤0.5mm,砖缝大小误差≤1mm;
• 阴阳角方正度:90°±2°,洗面盆处误差低于2mm;
• 淋浴区泛水坡度:水汇集地漏排出,无明显积水;
• 墙地通缝:具体按瓷砖规格及业主要求执行。
验收合格后,用全景相机拍摄留档。
写在最后
泥瓦是一个"慢工出细活"的工种。赶不得、急不得——墙要等沉降稳定再抹灰,防水要等干透再做闭水,砖要给粘结剂留足时间。
观泰的标准很简单:基层达标了再砌墙,墙体验收通过了再做防水,防水闭水合格了再贴砖,砖贴完了空鼓率、平整度、坡度逐项过。每一道工序达标,才能进入下一道。
四、观泰木工工艺全解析|家的“骨架”有多讲究
摘要:吊顶开裂、隔墙变形,问题往往出在你看不见的"骨架"上。观泰全案美学空间严格按照公司验收标准和国家住宅装饰装修规范施工,主副龙骨间距、转角防裂、自攻钉点位,每一颗螺丝都有标准。
正文:
装修这件事,很多人会把精力花在瓷砖花色、乳胶漆色号、柜门把手这些"看得见"的地方。但真正决定你家能住十年还是二十年、吊顶开裂不开裂、隔墙稳不稳的,是你根本看不见的那些东西——木工工程。

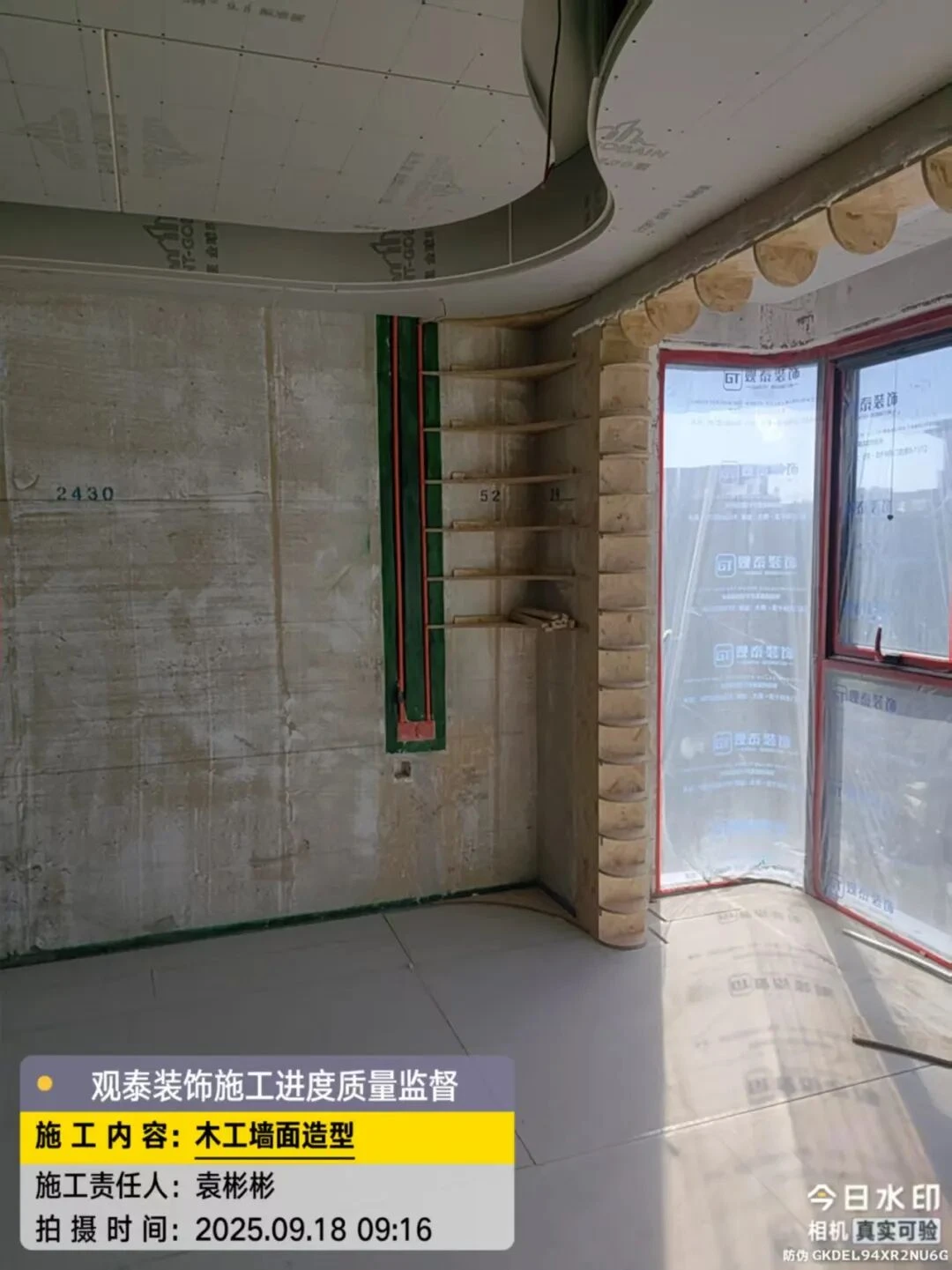

木工是装修的骨架。吊顶、隔墙、造型背景、窗帘盒、灯槽……家里所有"有型有款"的部分,底层全靠木工撑起来。骨架打不好,表面再漂亮都是白搭。
今天,观泰带你走进木工施工现场,把木工工艺讲透。

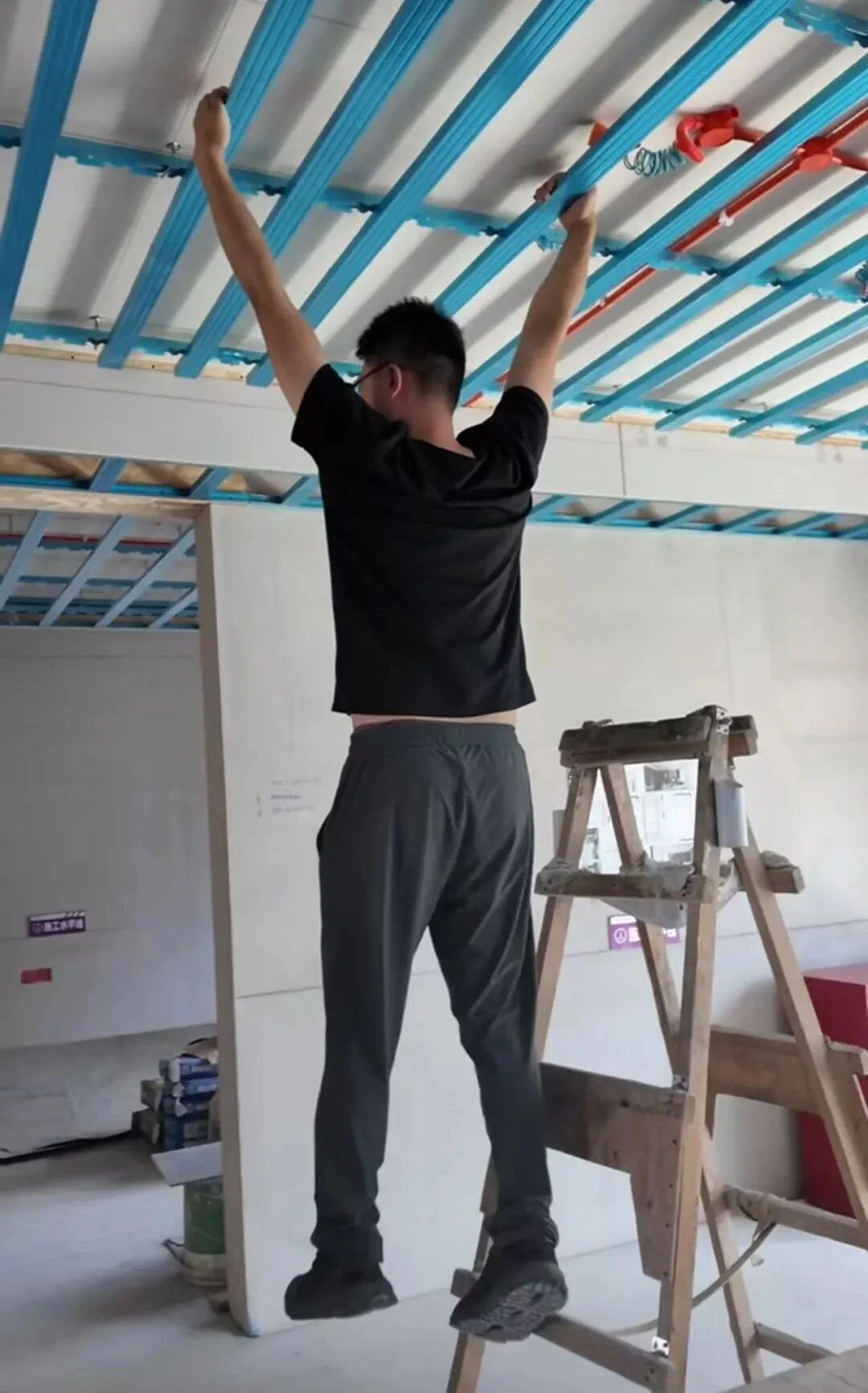

一、龙骨框架制作
边骨软连接固定
边骨固定是吊顶防开裂的第一道关,核心技术是"软连接"——通过缓冲结构降低墙体与龙骨之间的硬接触,从源头减少应力传递导致的开裂。
• 承重墙、梁处:打膨胀螺栓固定;
• 轻体墙处:木方打钉加固;
• 吊顶立面:使用欧松板进行固定拉接,增强整体结构稳定性。
窗帘盒加固
窗帘盒立板使用欧松板加固,两侧覆盖石膏板,确保窗帘盒长期承重不变形。
主副龙骨间距

• 主龙骨间距:800mm;
• 副龙骨间距:300mm。

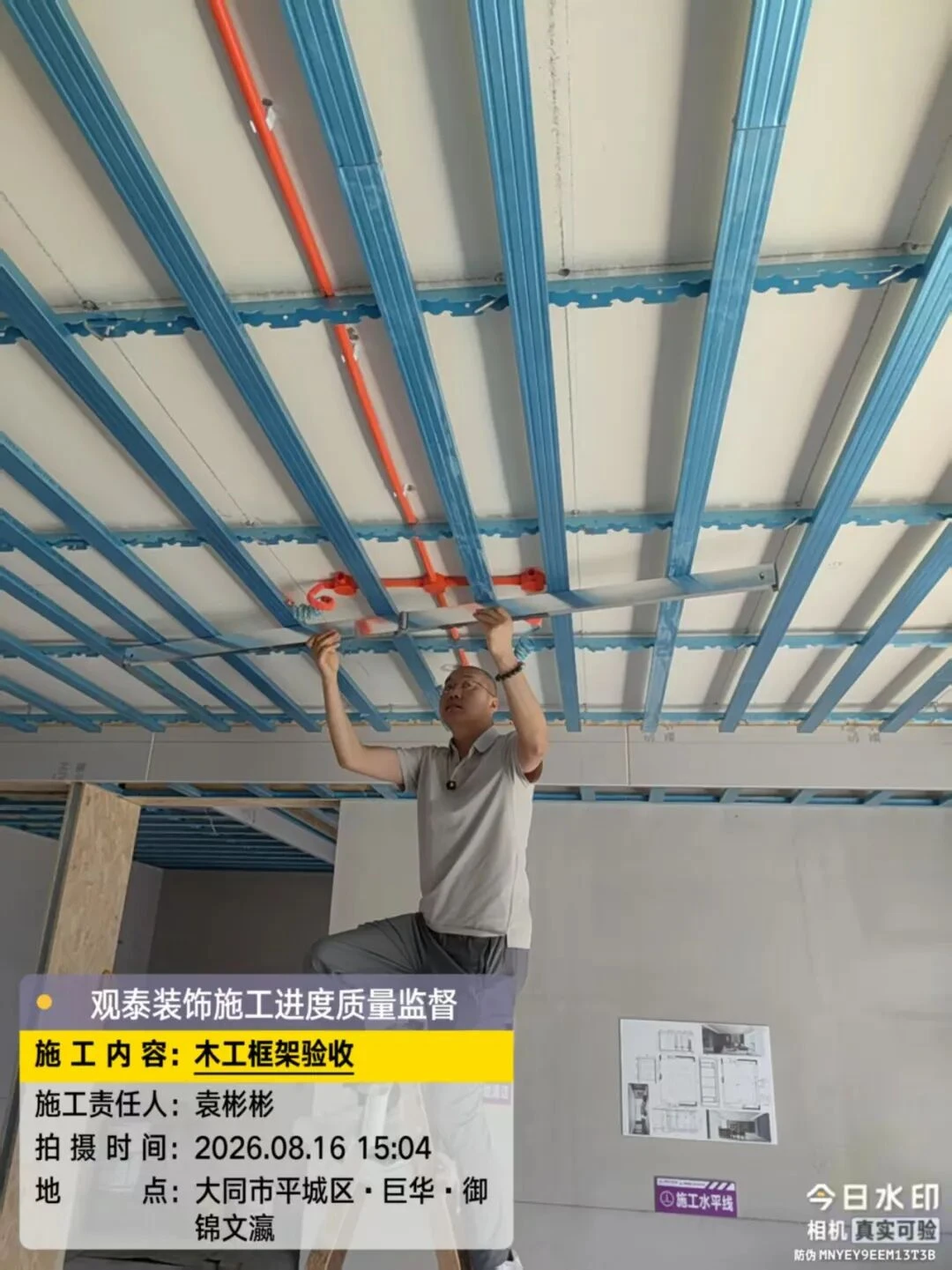

这个间距经过力学计算,确保每一块石膏板四边都落在龙骨上,受力均匀,避免局部悬空导致的下挠或颤动。龙骨安装完成、封板之前,需用2米靠尺检查平整度,误差≤2mm,拍照存档后方可封板。
二、石膏板封板
"7"字转角整板工艺
吊顶转角位置是整个吊顶系统中应力最集中的地方,若用两块板拼出直角,接缝处极易开裂。
观泰的做法是:转角位置采用整板切割成"7"字形,一块整板过角,中间不留任何接缝,从根本上消除转角开裂隐患。
八字接缝
板与板之间的拼接缝切成八字形(V形)坡口,接缝处嵌缝材料填充更饱满,粘结更牢固,有效防止接缝处因应力集中而开裂。
错缝安装、底板托侧板
相邻两排石膏板的通长接缝必须错开布置,不得在同一根龙骨上形成连续通缝。安装时采用底板托侧板的方式,拼接密实,减少顶部裂缝向下蔓延的可能。
自攻钉固定标准
石膏板上先弹线,再按点位打钉,确保每颗钉都落在龙骨上:
• 自攻钉间距:≤200mm/档;
• 自攻钉距石膏板边缘:约15mm,太近容易崩边,太远固定不牢;
• 钉帽应略嵌入板面,但不得损坏纸面——刺破纸面的钉等于失效,因为石膏板的握钉力主要依靠纸面。
门窗洞口找方
门窗洞口位置使用水平仪精确找平找方,为后续门窗套安装提供准确基准。石膏板由水平仪找平,阴角阳角由油工后期用石膏收口。
三、验收标准

• 材料:轻钢龙骨、石膏板、欧松板等品牌、规格、型号与施工合同约定一致;
• 龙骨平整度:2米靠尺误差≤2mm;
• 主龙骨间距800–1000mm,副龙骨间距≤400mm;
• 边骨采用软连接工艺,承重墙膨胀螺栓固定、轻体墙木方打钉加固、立面欧松板拉接;
• 转角"7"字整板、八字接缝、错缝安装、底板托侧板;
• 自攻钉间距≤200mm/档,钉帽略嵌入板面且不损坏纸面;
• 门窗洞口横平竖直。
封板前的隐蔽验收必须由工程监理到场,验收不通过不得进入下一道工序。
写在最后
木工工程几乎没有一样东西是住进去之后能直接看见的:龙骨藏在吊顶里,接缝埋在腻子下,螺丝被漆面覆盖。
但正是这些看不见的东西,决定了你家吊顶五年后会不会开裂,隔墙会不会晃动。
观泰的态度很简单:骨架看不见,标准看得见。每一个间距、每一颗螺丝、每一道接缝,都按标准做到位。
五、观泰油工工艺全解析|找平找方、三遍腻子、一底两面,每一步都不省
摘要:墙面是家里面积最大的"视觉面"。从毛坯粗糙墙面到平整细腻漆面,油工要经过打点冲筋、石膏找平、满墙挂网、阴阳角条、3遍腻子批刮、打磨、精修、底漆一遍面漆两遍等多道工序。这一篇只讲工艺,逐条对照验收标准。
正文:
墙面是家里面积最大的"视觉面",也是伸手就能摸到的"面子工程"。
从毛坯粗糙墙面到平整细腻的漆面,油工要经过石膏找平、腻子批刮、打磨、底漆面漆等多道工序。石膏没找好,腻子再刮也是歪的;腻子没刮好,漆面再贵也会起皮。油工是"前面没做好、后面全白搭"的工种,容不得偷懒。
观泰空间施工品质保障分为六大工种、九大系统、139个验收节点。今天,这一篇只讲工艺,不讲品牌。
一、轻质石膏找平
材料进场时,核对轻质石膏品牌、规格与施工合同约定一致。
原墙面基层检查
进场后用空鼓锤逐面检查原墙面,发现空鼓处、施工洞口等缺陷先行修补处理,确保基层牢固稳定后方可进入下一道工序。
涂刷界面剂

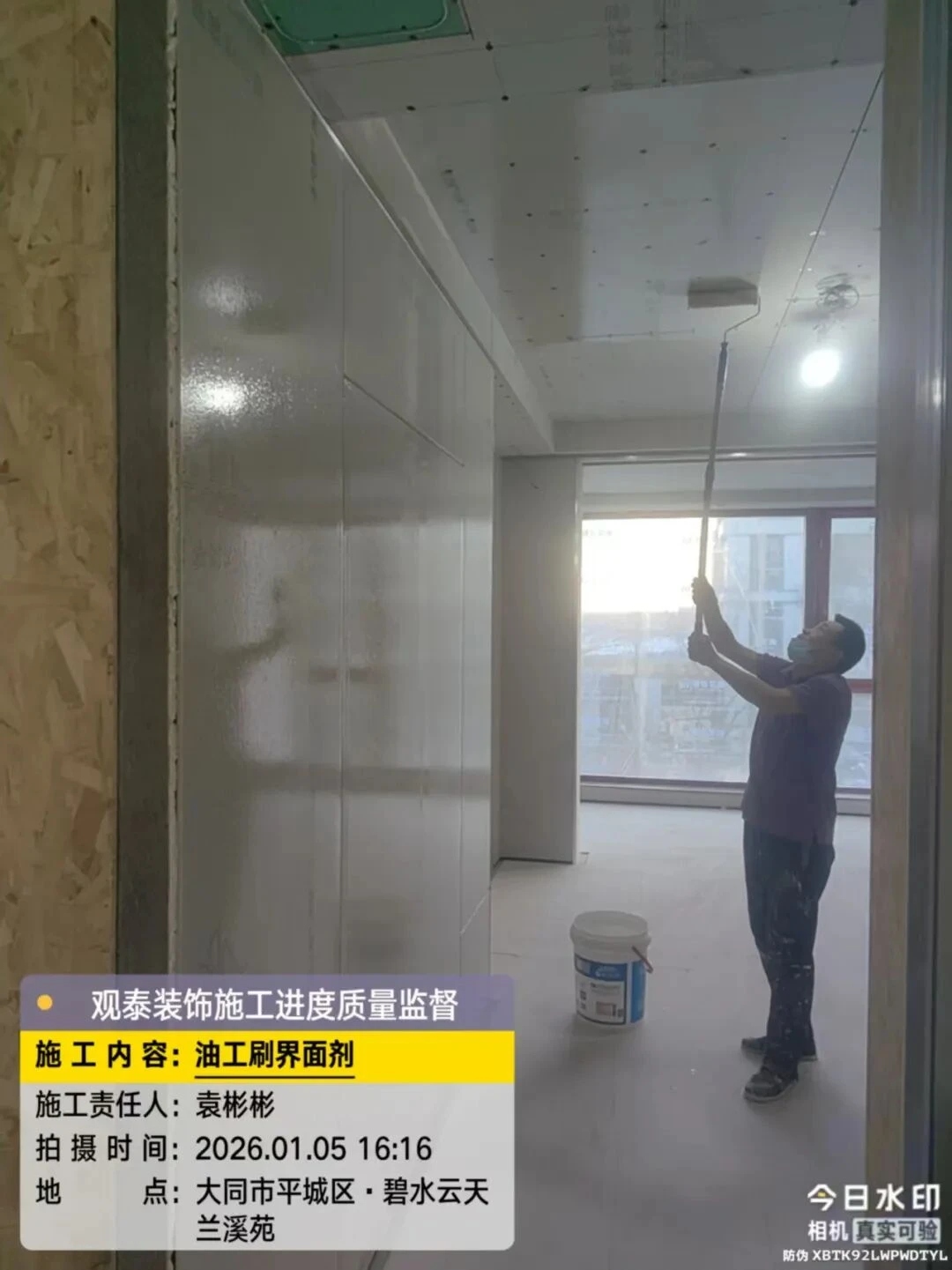

石膏找平前,先涂刷一遍界面剂,渗透固化墙面底层,增强石膏层与基层的粘结,防止脱层、起壳。
冲筋打点找平

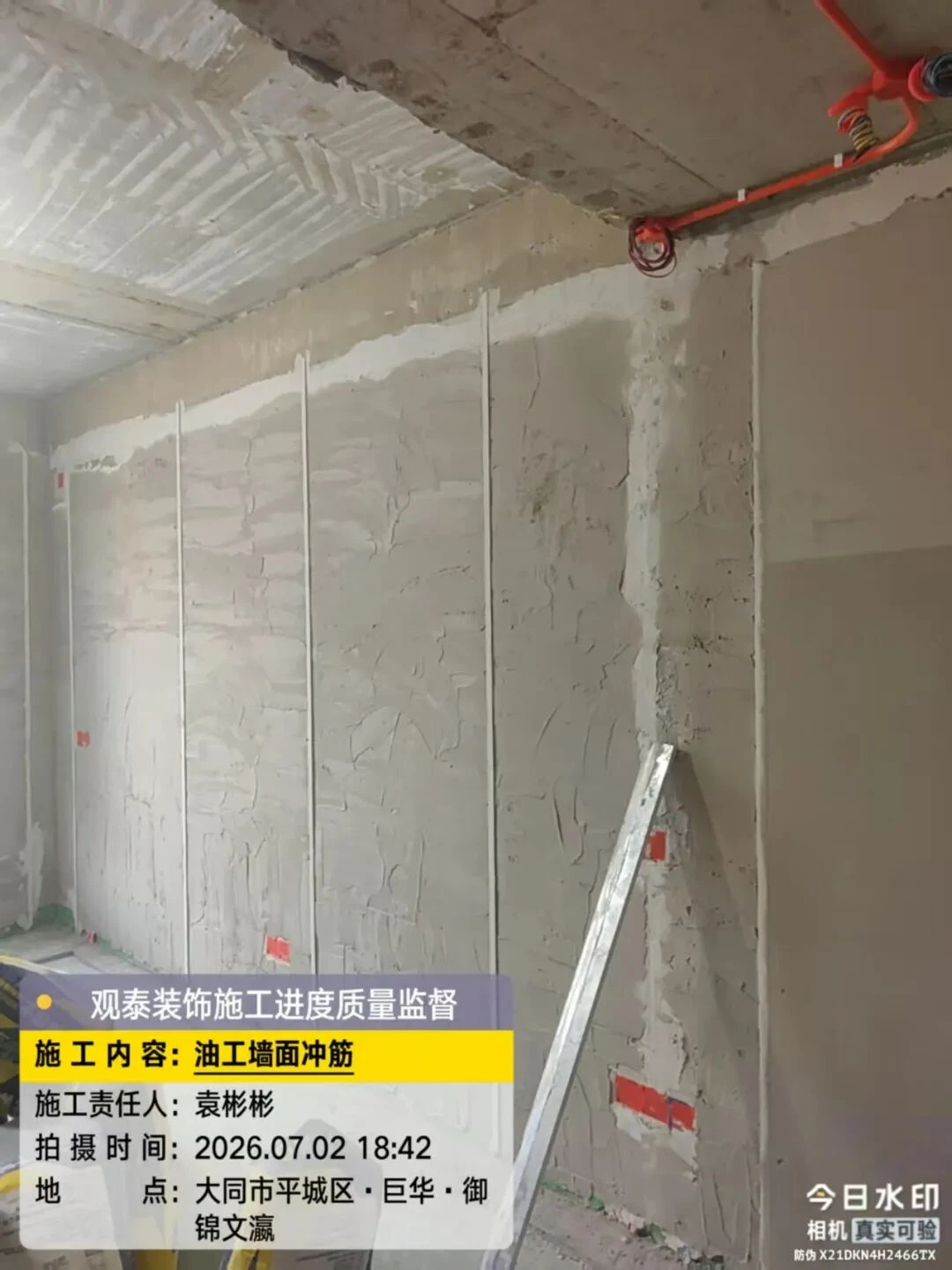

先在墙面弹出水平线和垂直线,用石膏做出筋条作为标高基准,再大面积填充石膏,用刮杠沿筋条刮平。大平层墙面面积大、灯光设计多,冲筋打点是保证墙面平整度和最终光影效果的基础工艺。

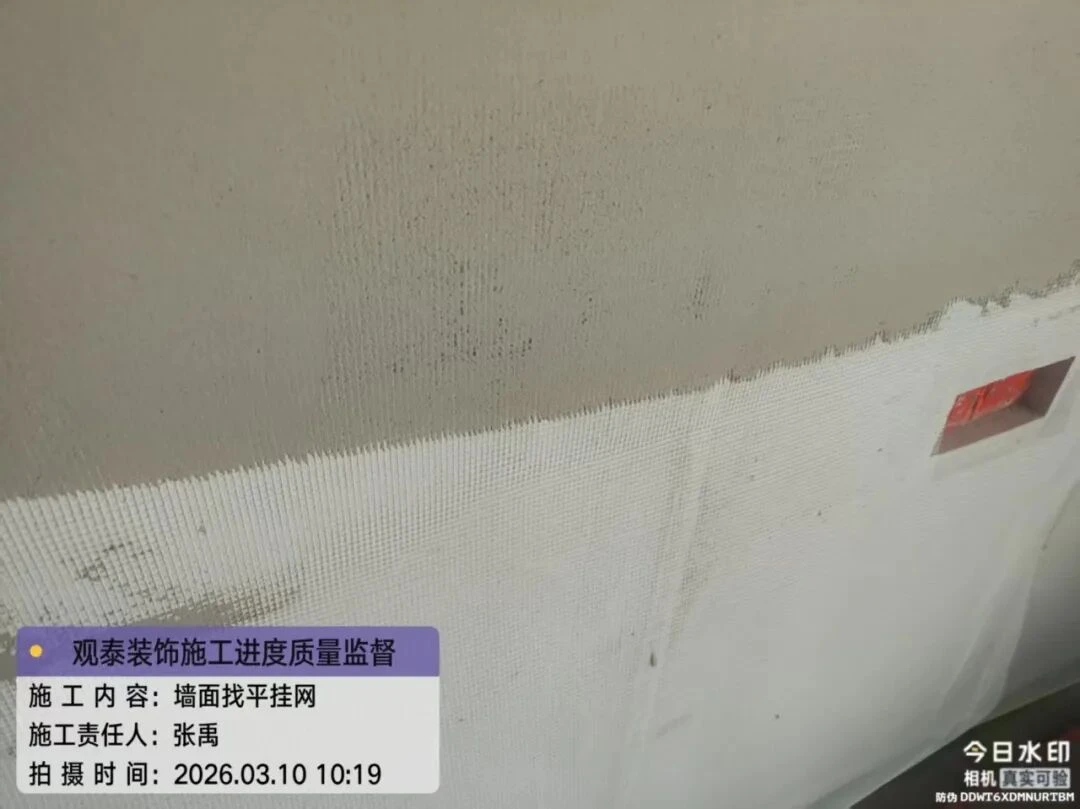

满挂抗碱网格布
石膏找平完成后,墙面满挂抗碱网格布。网格布在石膏层表面形成抗拉加强网,有效降低后期因温度变化、干湿交替产生的细微裂纹。
底盒方正
底盒四周需方正,边沿整齐,不得歪斜。
石膏找平阶段验收:用2米靠尺检测墙面平整度,误差≤2mm。重点检查柜体安装区域、踢脚线位置、门窗套线处,确保柜体与墙面严丝合缝、踢脚线贴合无间隙、套线交接平整。
二、扇灰乳胶漆
腻子粉、乳胶漆进场时,核对品牌、规格与施工合同约定一致。
钉眼防锈处理
对所有钉眼涂刷防锈漆。如不做防锈,后期钉眼处会生锈渗出墙面形成锈斑,修补困难。
涂刷界面剂
批刮腻子前,再涂刷一遍界面剂,固化石膏找平层表面,确保腻子层与石膏层紧密结合。注意:石膏找平前做一次界面剂,批刮腻子前再做一次,两次分别服务于不同层级的结合。
型材灯提前安装
油工打磨前,型材灯需提前安装并接通电源。型材灯嵌入墙面后灯光紧贴墙面照射,任何不平整都会被放大。提前通电,可在打磨阶段确认光源处效果。

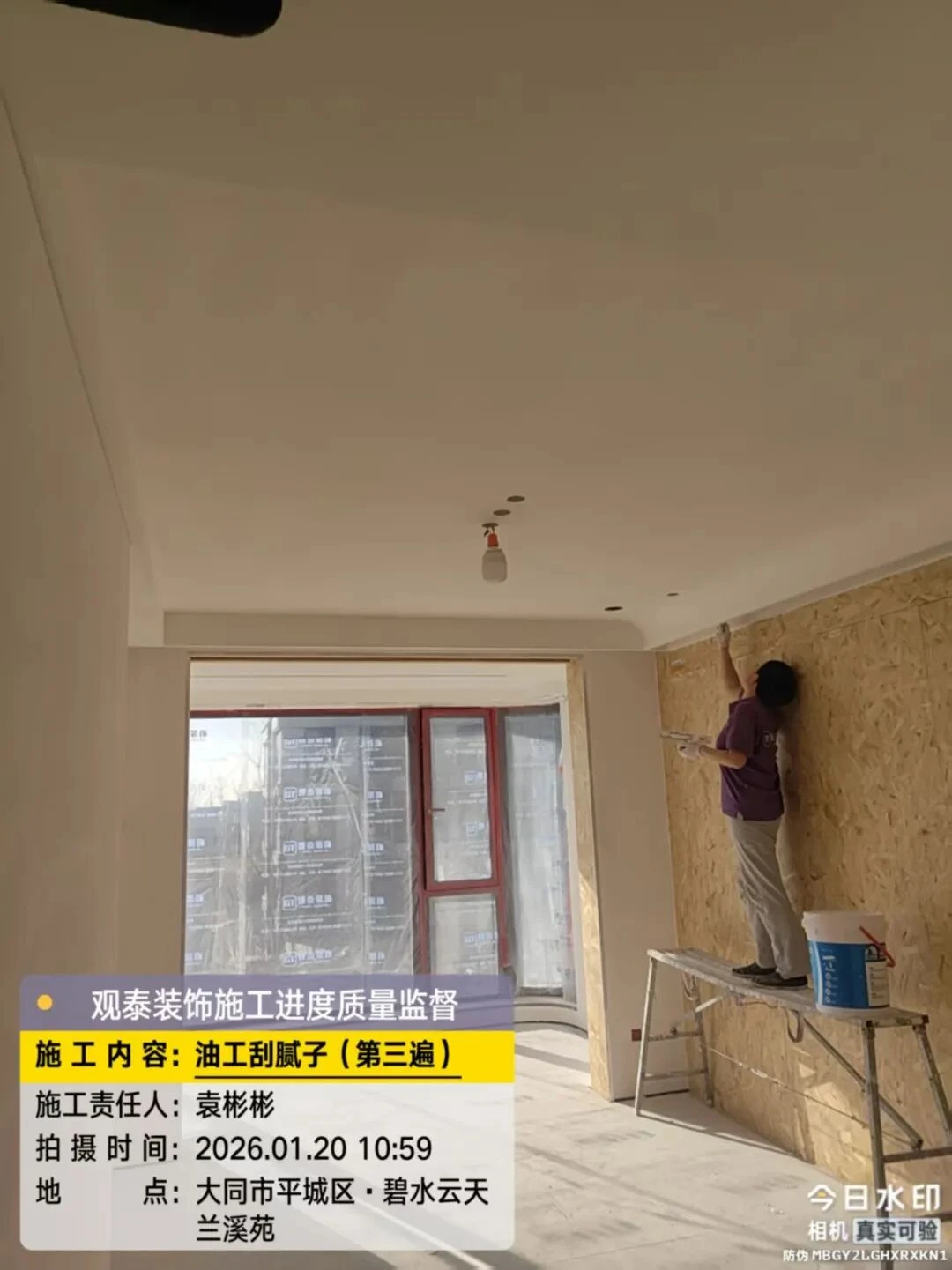

腻子批刮3遍
腻子批刮3遍:第一遍找大面,第二遍修细节,第三遍精找平。每遍必须在前一遍完全干透后再施工,防止打磨漏底,确保成活细腻平滑、阴阳角边棱分明。
机器 人工打磨
腻子干透后,先用机器整体打磨,再必须配合人工精细打磨,两者缺一不可。打磨前封闭新风系统和空调口,防止粉尘进入管道。打磨时用灯光贴墙照射检查,最终墙面不应有明显砂痕。
一底两面:标准工艺为一遍底漆、两遍面漆。底漆用于封闭基层碱性、增强面漆附着力、均匀吸收率使面漆色泽一致。底漆完成后需进行精修处理,对细小缺陷修补打磨。涂刷方式:顶面采用喷涂,墙面采用滚涂。
喷涂前成品保护:乳胶漆定制完成后喷涂,喷涂前必须对木门框、柜子、窗户等所有不需涂刷的部位用保护膜覆盖到位,防止漆雾污染。
涂刷外观验收:涂料实干后,距墙面1.5米处正视检查,乳胶漆涂刷均匀,颜色一致,无刷痕、流坠、起皮、裂纹、透底;涂料分色位置清晰,油漆与涂料交接处没有起棱及相互污染。
验收标准
轻质石膏找平阶段:
1. 材料品牌与施工合同约定一致
2. 原墙空鼓处、施工洞口修补处理
3. 石膏找平前涂刷界面剂
4. 冲筋打点找平
5. 抗碱网格布满墙挂网
6. 2米靠尺平整度误差≤2mm(重点检查柜体、踢脚线、门窗套线处)
7. 底盒四周方正、边沿整齐
扇灰乳胶漆阶段:
8. 腻子粉、乳胶漆品牌与施工合同约定一致
9. 钉眼做防锈处理
10. 批刮腻子前涂刷界面剂
11. 打磨前型材灯提前安装并接通电源
12. 腻子批刮3遍,成活细腻平滑,阴阳角边棱分明
13. 机器打磨后必须人工精修,无明显砂痕(打磨前封闭新风空调口)
14. 一遍底漆两遍面漆,底漆后精修,顶面喷涂、墙面滚涂
15. 定制漆喷涂前成品保护到位
16. 1.5米正视:涂刷均匀,无刷痕、流坠、起皮、裂纹、透底,分色清晰
写在最后
油工是面子工程里最"磨人"的工序——找平、挂网、三遍腻子、打磨、底漆、面漆,每一遍都是时间堆出来的。省掉任何一遍,短期内看不出来,住进去灯光一打全原形毕露。
按照标准一步一步来,不急不抢,才能交出一面经得住看的墙。
观泰全案美学空间,专注大同高端大宅全案。
从设计到施工,从材料到工艺,每一步都有标准、有管控、有交付。关注我们,持续分享装修中的品质细节。
